钢套钢保温管是有三层结构组成,分别是外护管,保温层及介质输送钢管。外护管通常采用部标的螺旋管起到一个承受土壤道路上压力的作用。保温层可使用岩棉、玻璃棉、硅酸铝、硅酸钙瓦壳等材料包裹缠绕,每层保温材料间需要加铝箔反射层,减少热量流失。介质输送钢管一般使用无缝钢管,质量标准一般要达到GB/T8163标准,根据介质流量的大小选择合适的口径,钢套钢保温管通常是用来输送蒸汽的,所以也称作钢套钢蒸汽保温管。
钢套钢保温管施工工序一般为:线路交桩→测量放线→施工作业带清理及施工便道修筑→管道运输→管沟开挖→布管→清理管口→组装焊接→焊接质量检查与返修→补口捡漏补补伤→吊管下沟→管沟回填→三桩埋设→阴极保护→通球实验→管线吹扫→地貌恢复→水工恢复→竣工验收。
为了方便排水和排气,钢套钢保温管在安装时应设置坡度,坡度一般为0.003。而且管道的坡度应于介质的流向相同,避免蒸汽产生噪声。在每段管道的**点安装排水装置,**点安装放气装置。

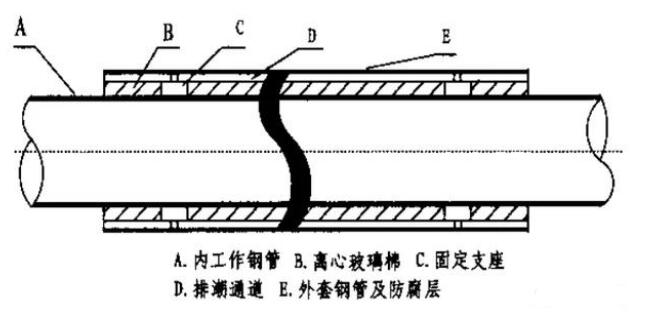

钢套钢保温固定节
与其他管道共架敷设的热力管道,如果是常年连续性供气也可不设坡度,但要在管道**点或流量孔板前侧增设输水装置。同时安装的补偿器也要设置疏水器或放水阀。两个补偿器之间应设置固定的支架,在补偿器弯头弯曲起点0.5-1m内不能设置固定支架,只能放置活动支架。
